工事進捗状況
Progress

2026年5月末 作業完了

その13工事

5月初めに排水装置取替、5月16日より足場撤去を行い、5月26日に全作業完了となりました。
2月5日より長い間ご迷惑をお掛けしましたが、皆様の多大なるご理解・ご協力により事故もなく無事作業完了となりました。
大変ありがとうございました。

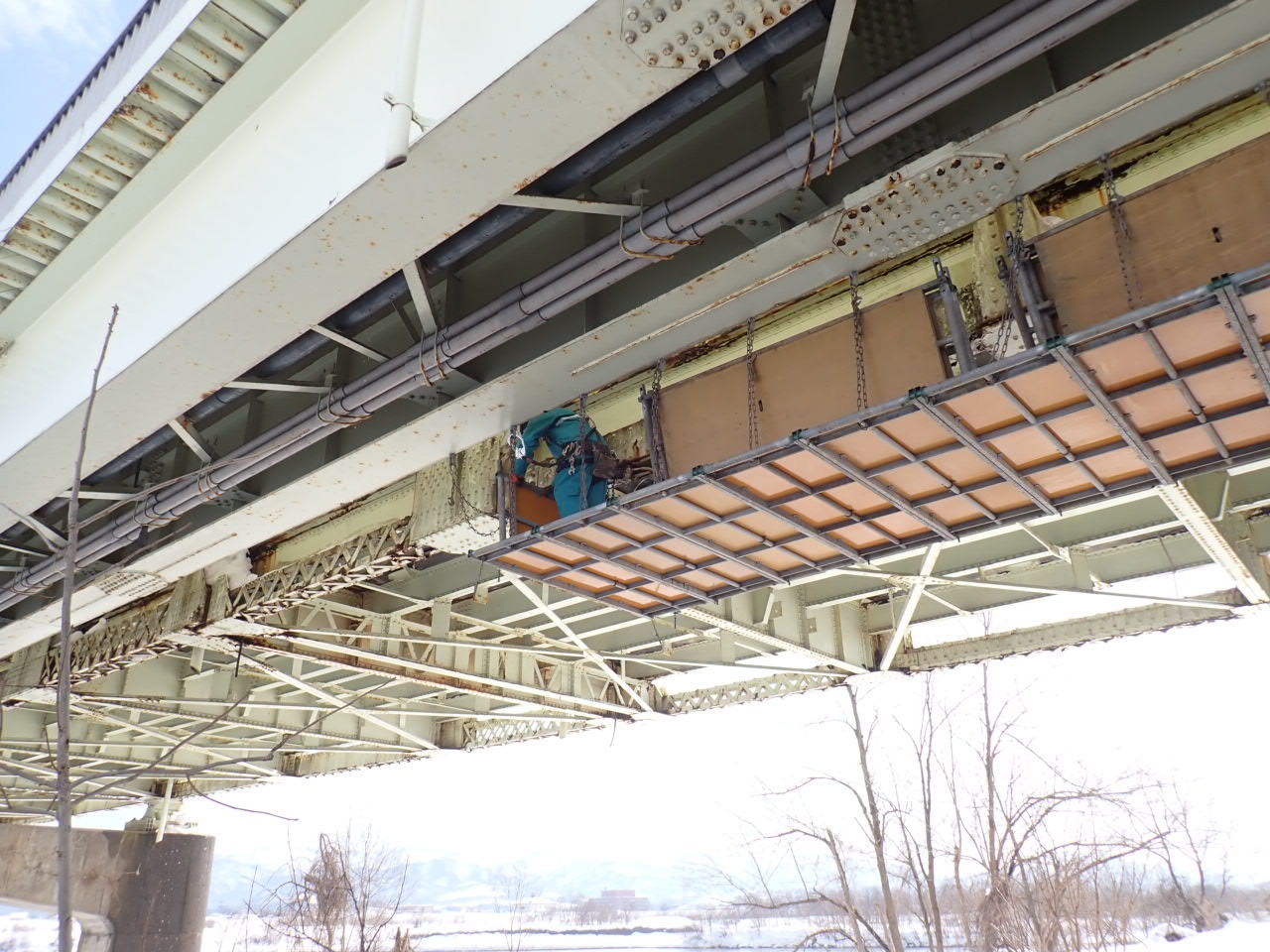

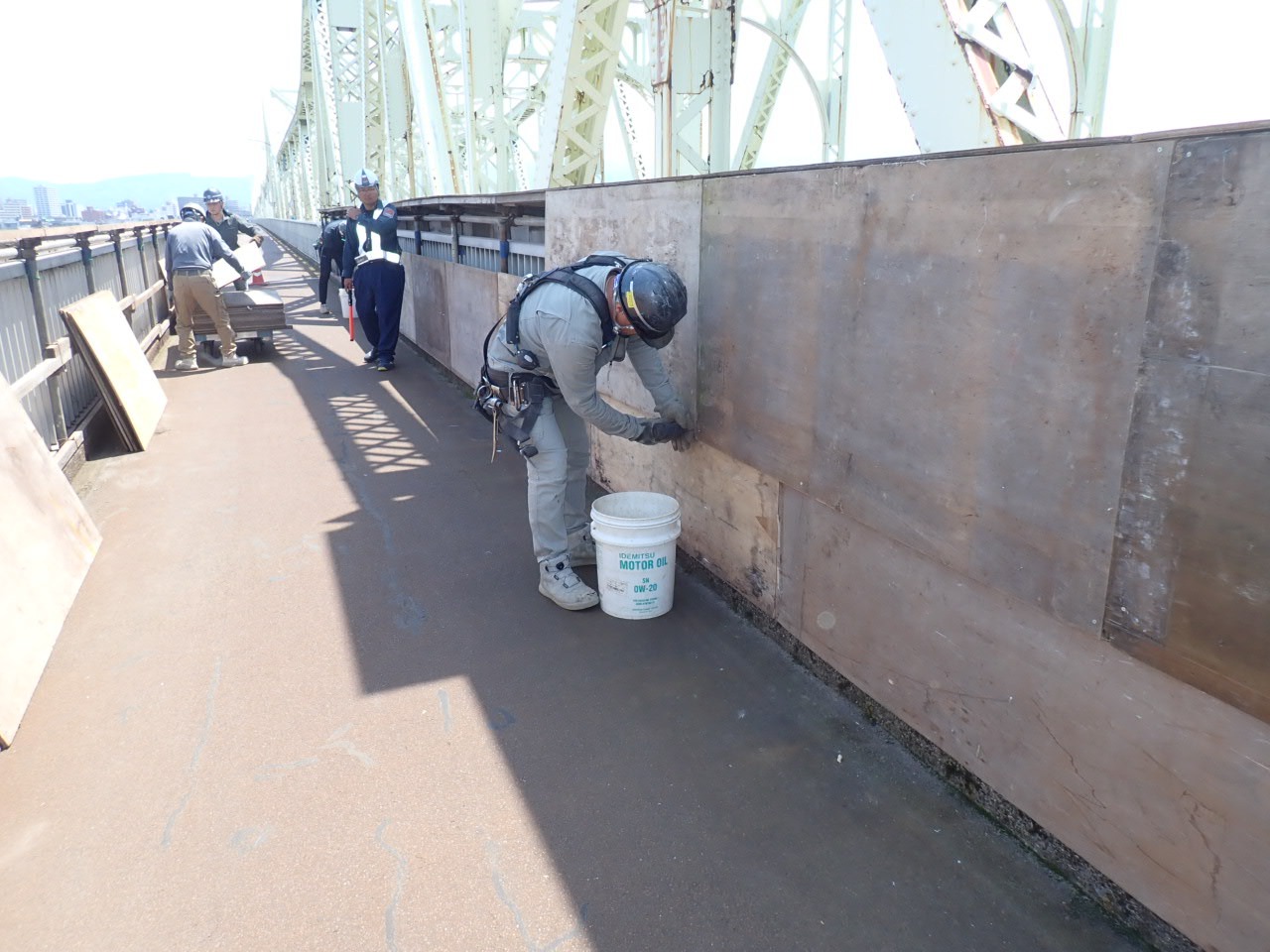

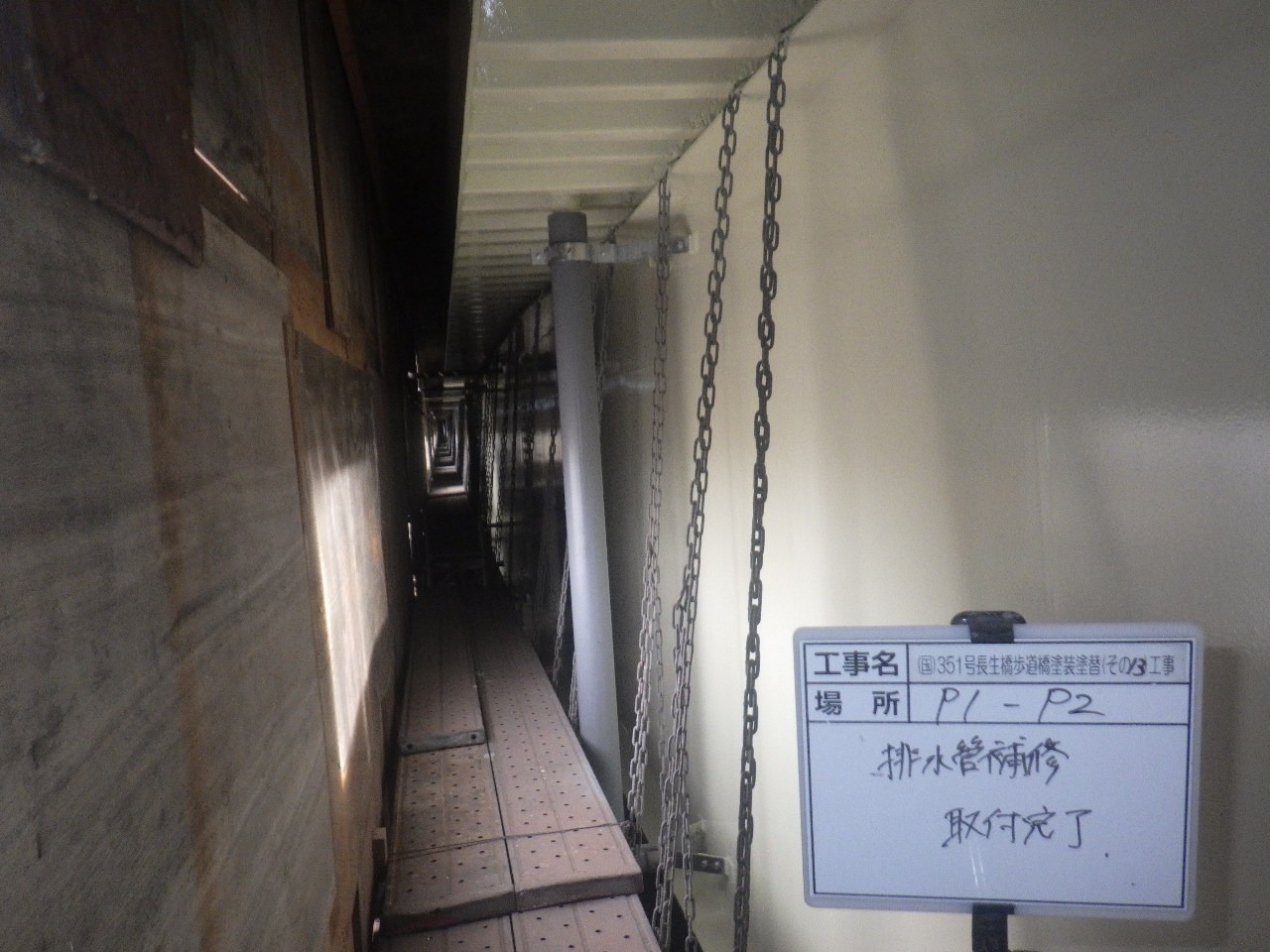

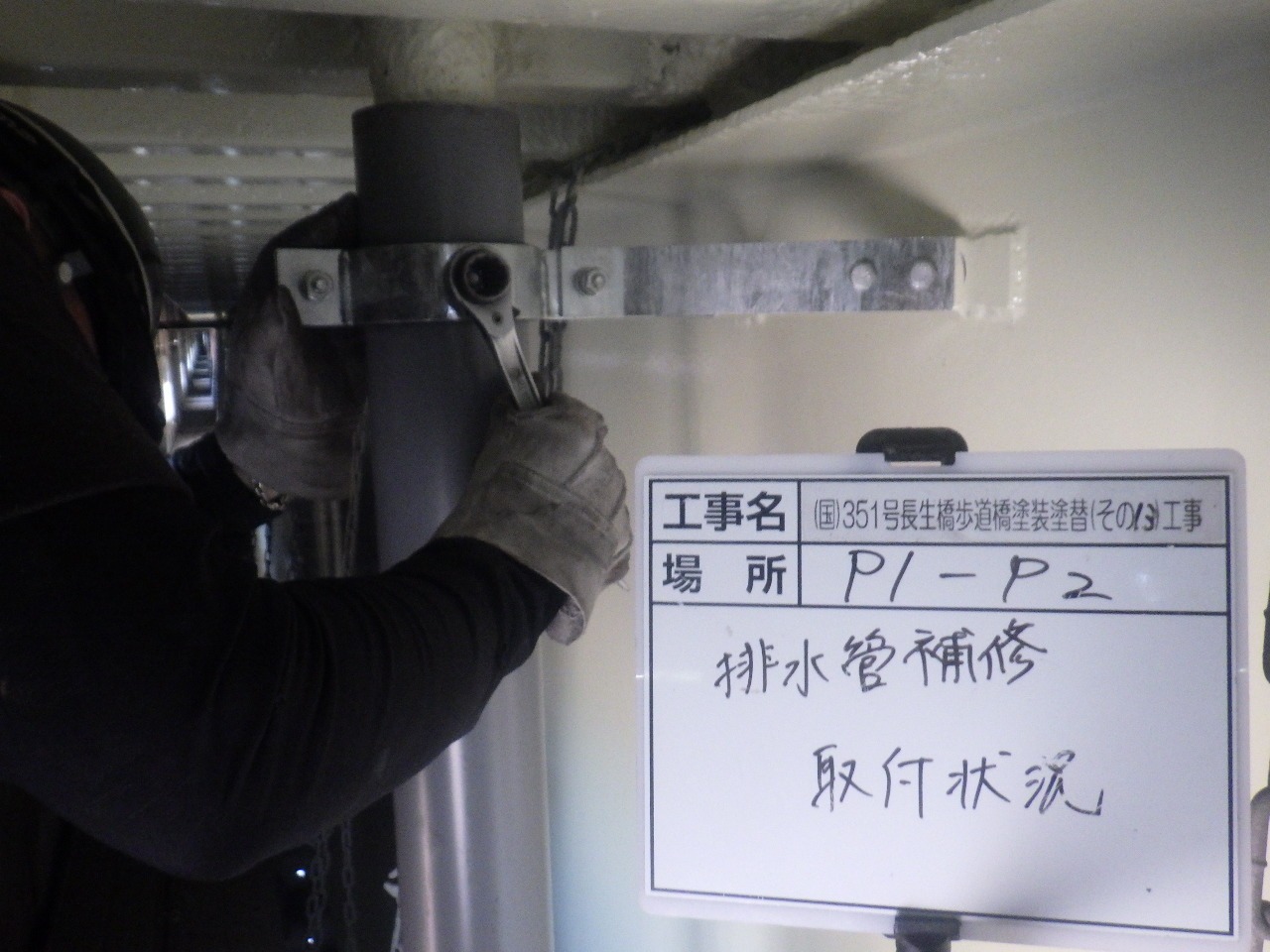

排水装置取替状況

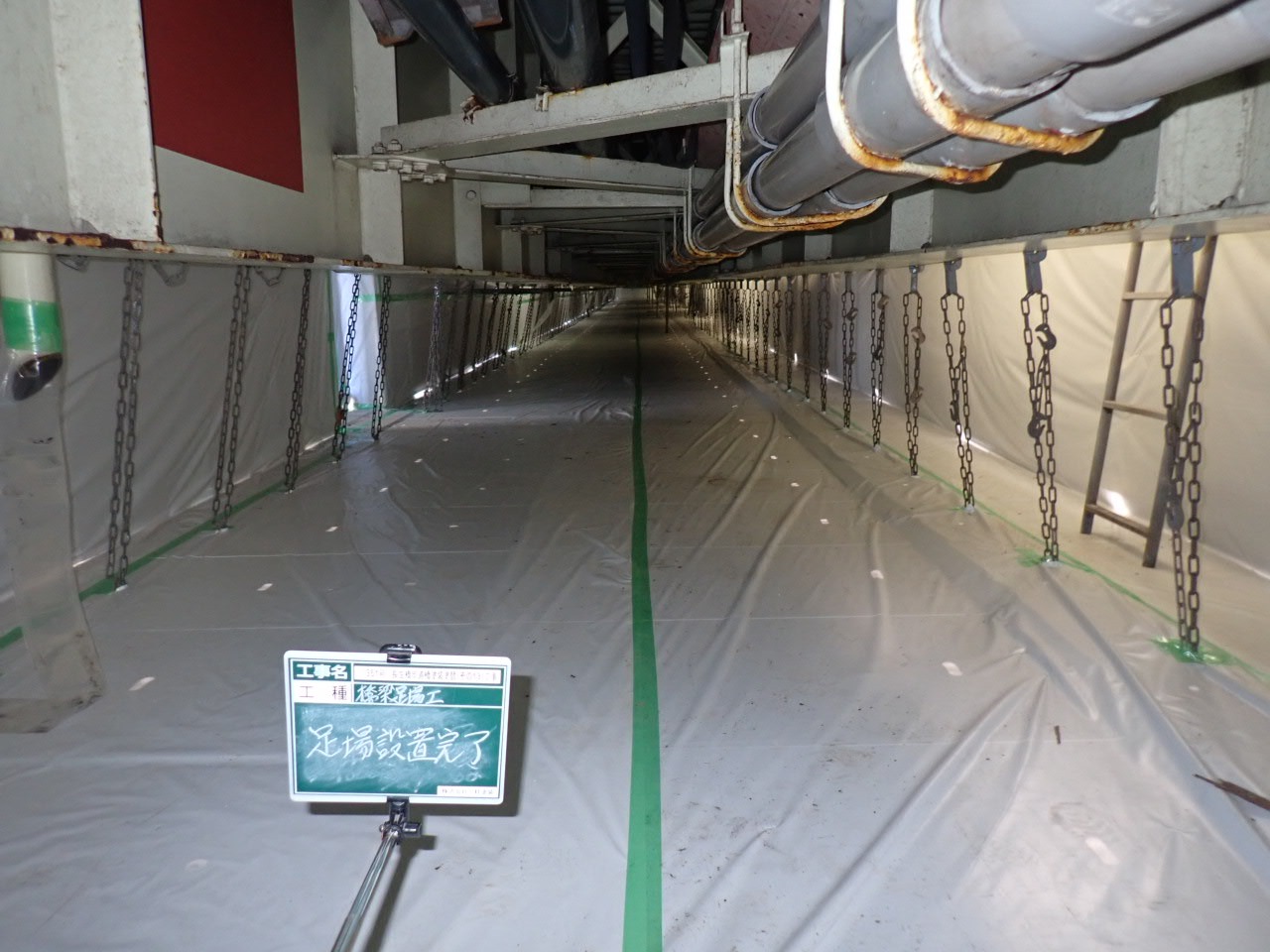

排水装置取替完了

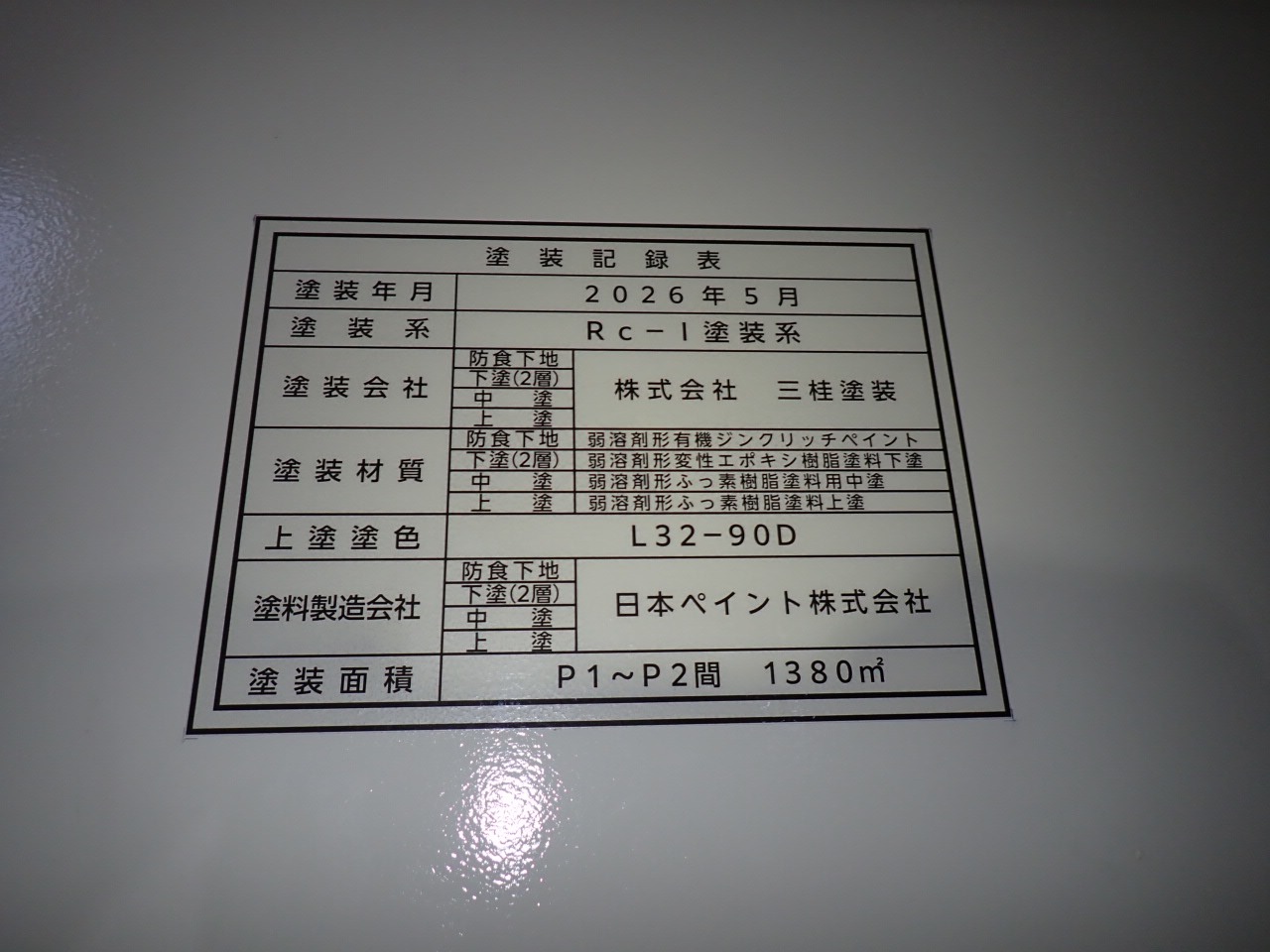

塗装記録表

足場撤去作業

足場撤去作業

足場撤去作業

足場撤去作業

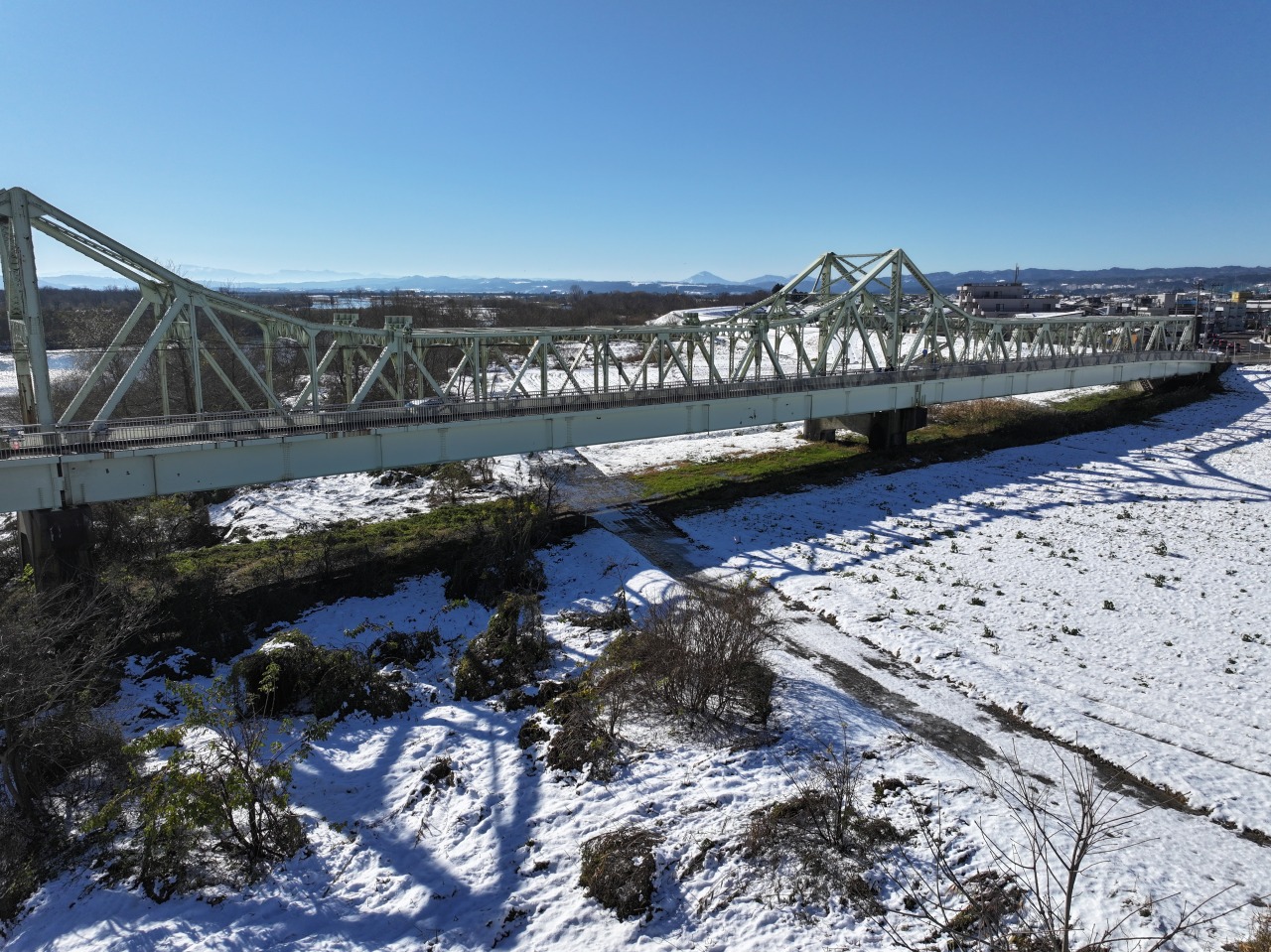

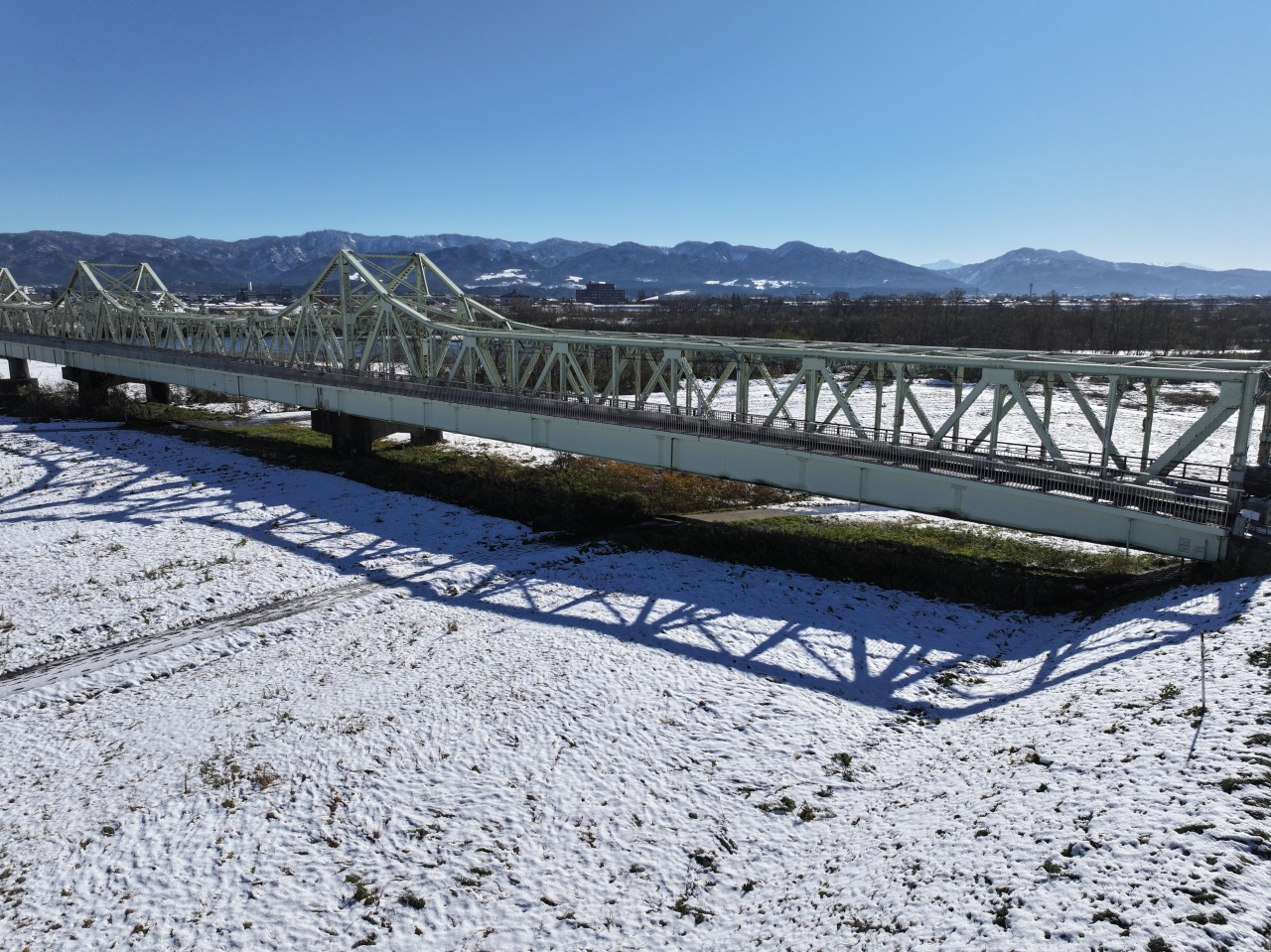

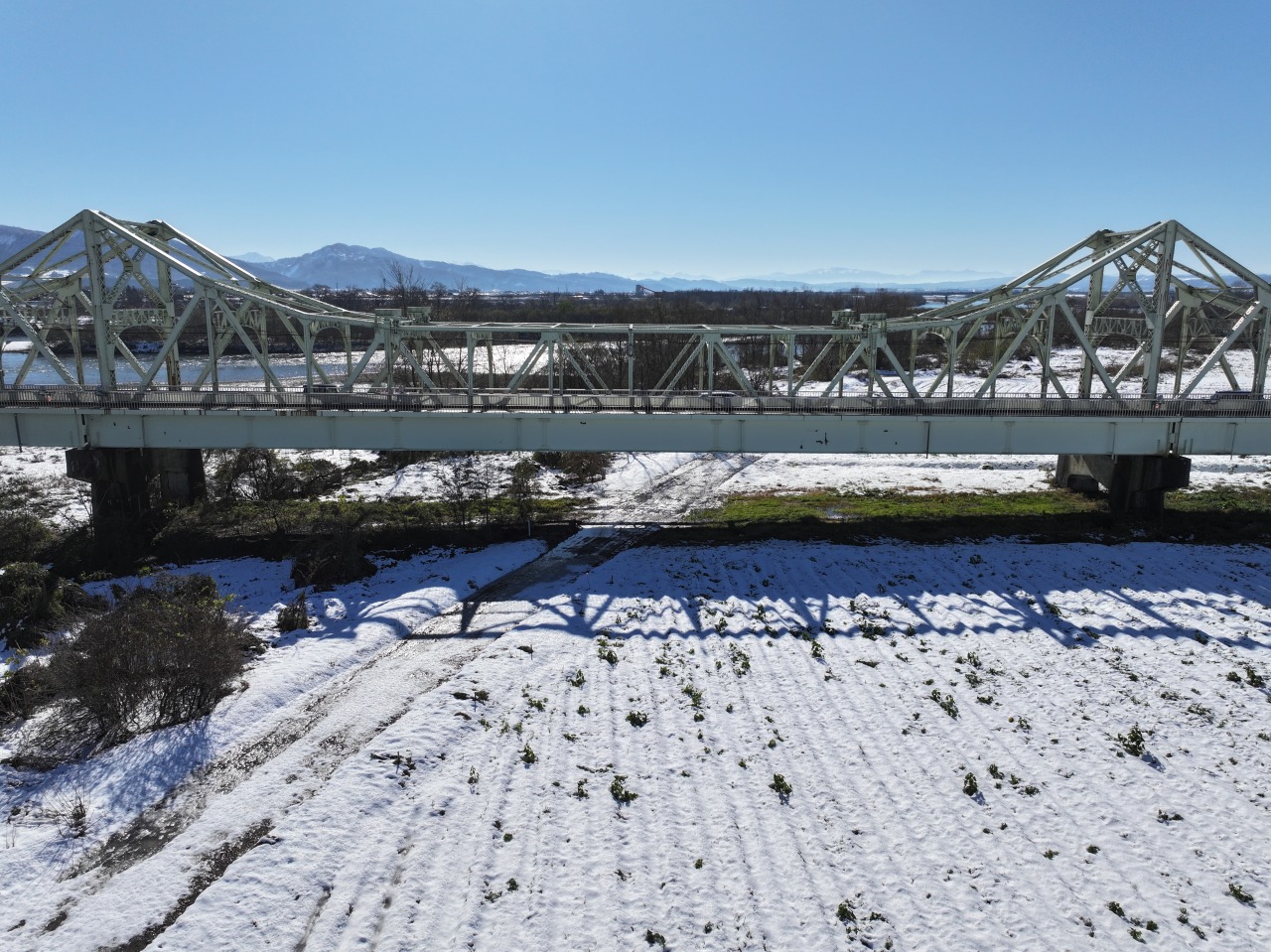

全作業完了(空撮)

全作業完了(空撮)

2026年4月末 進捗状況

その13工事

3月末より本格的に塗装作業を開始しましたが、4月末現在、足場当り塗装も含めて全5層塗装作業を完了しました。
GW明けに排水装置取替えを行い、その後に新潟県立会による現場検査があり、そこで問題がなければ足場撤去と進めていきます。
歩道交通規制については、現在は行っておりませんが、5月半ばから予定の足場撤去時に歩道片側交互通行規制となりますので、通行にはご注意ください。
ご迷惑をお掛けしますが、ご理解・ご協力の程、何卒よろしくお願いいたします。

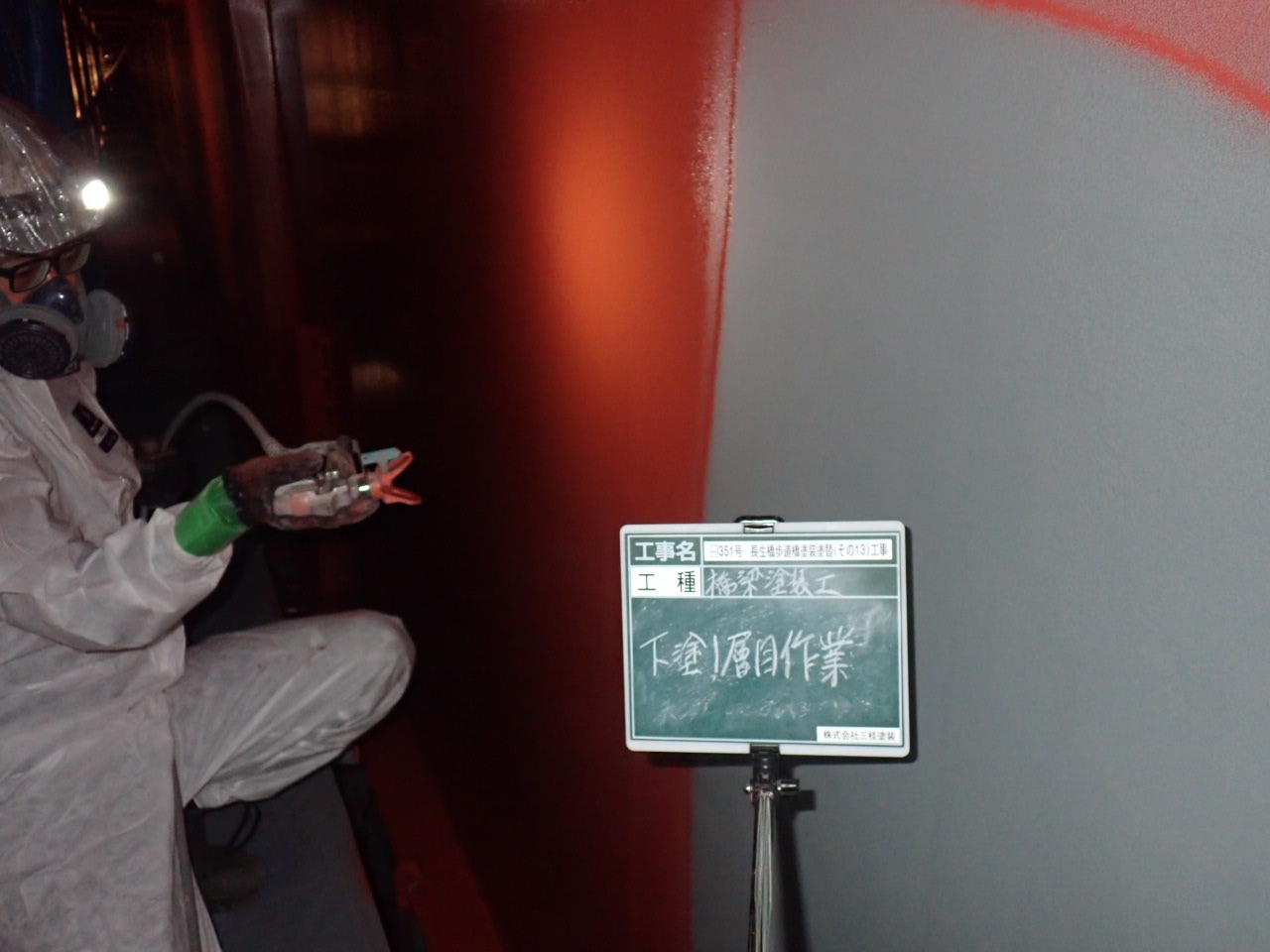

下塗1層目状況(吹付)

下塗1層目完了

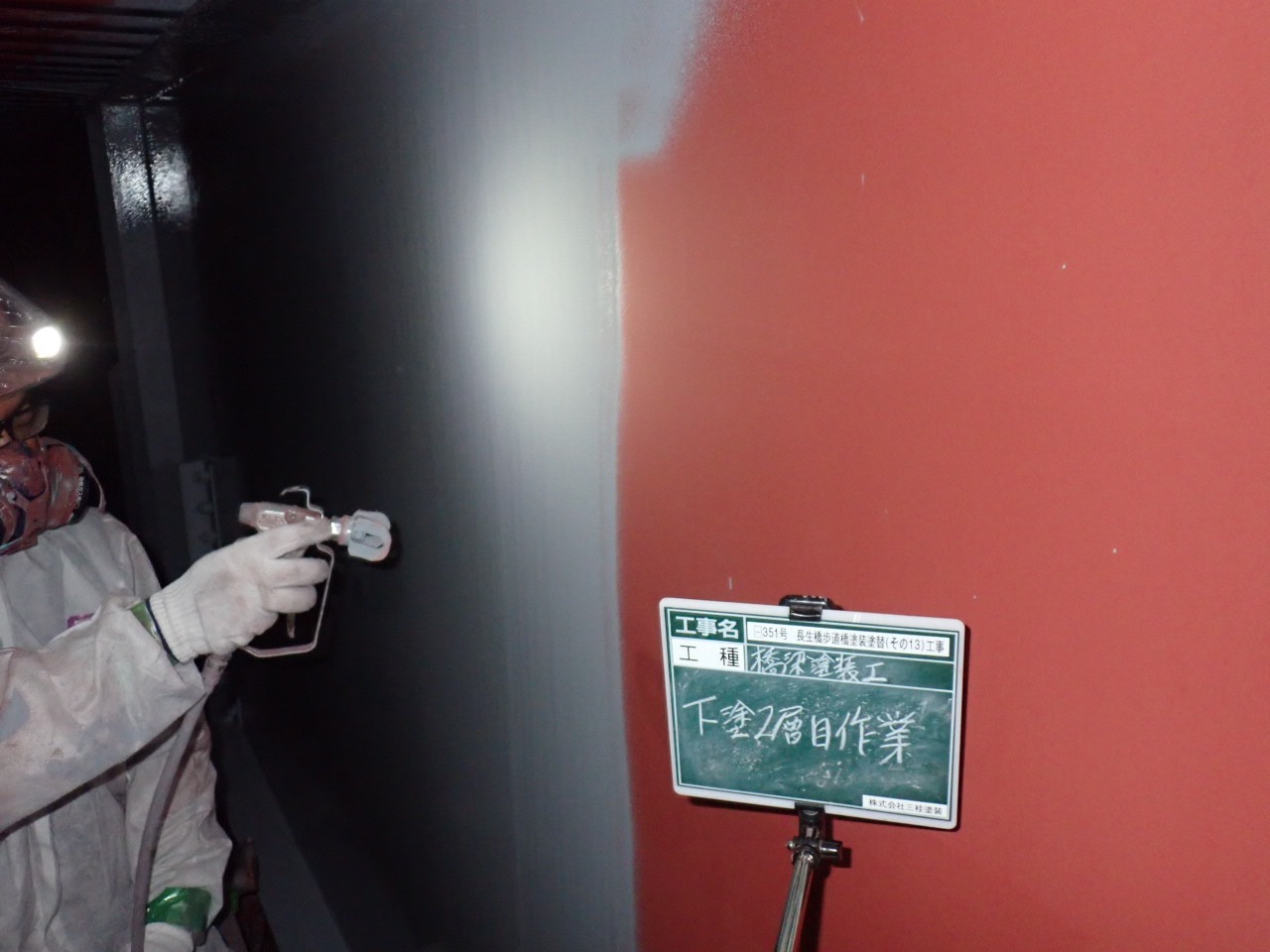

下塗2層目状況(吹付)

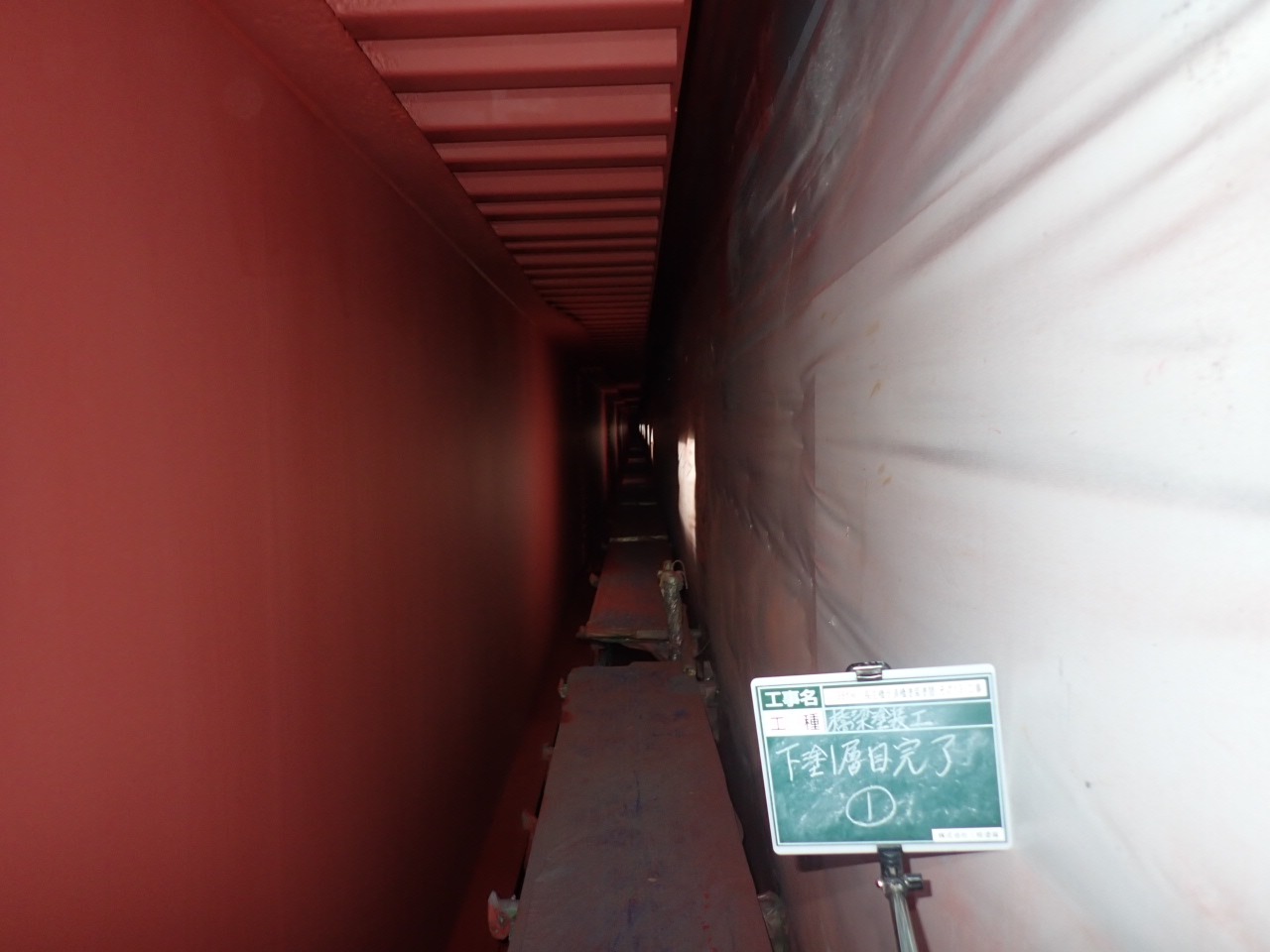

下塗2層目完了

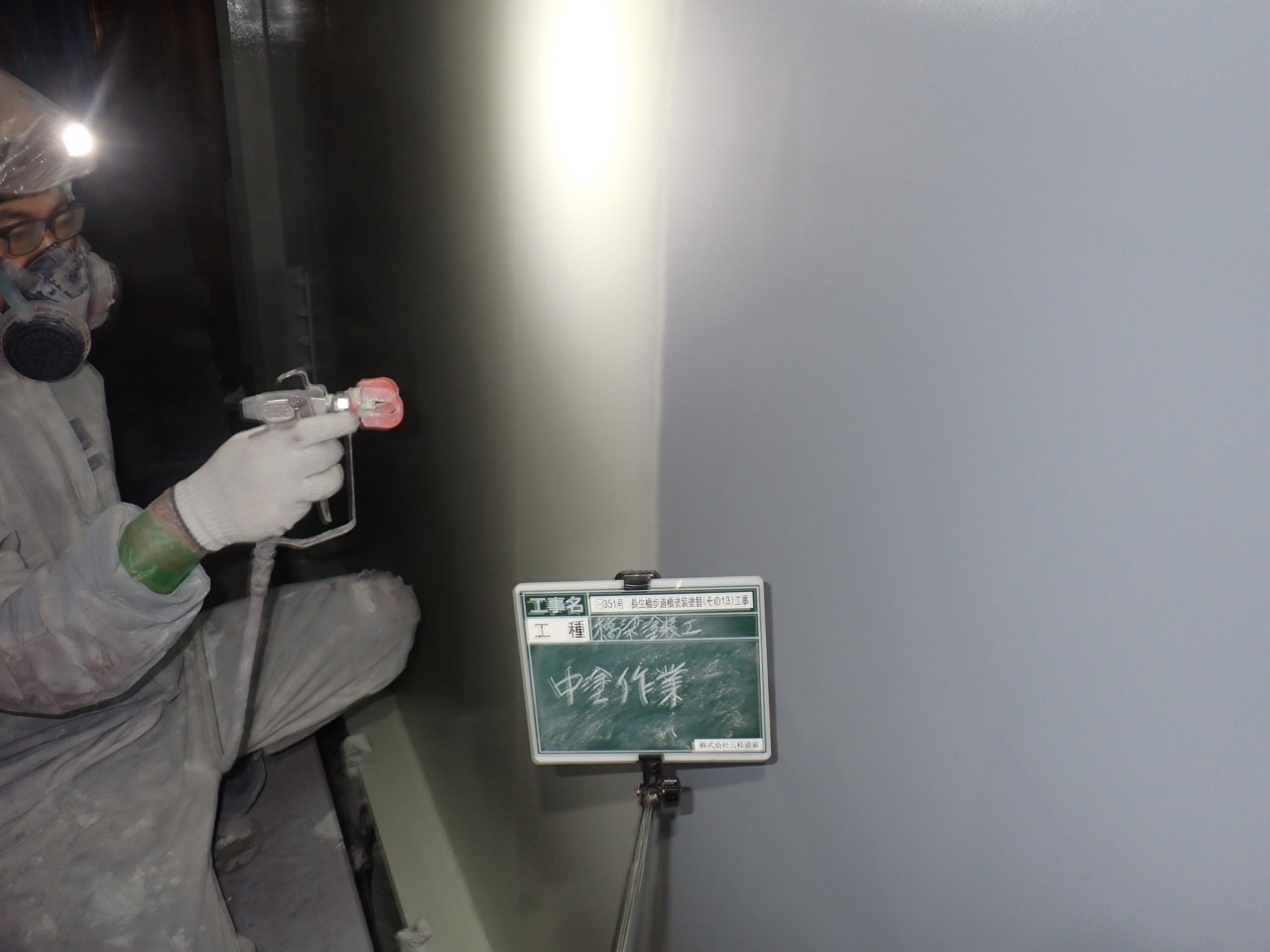

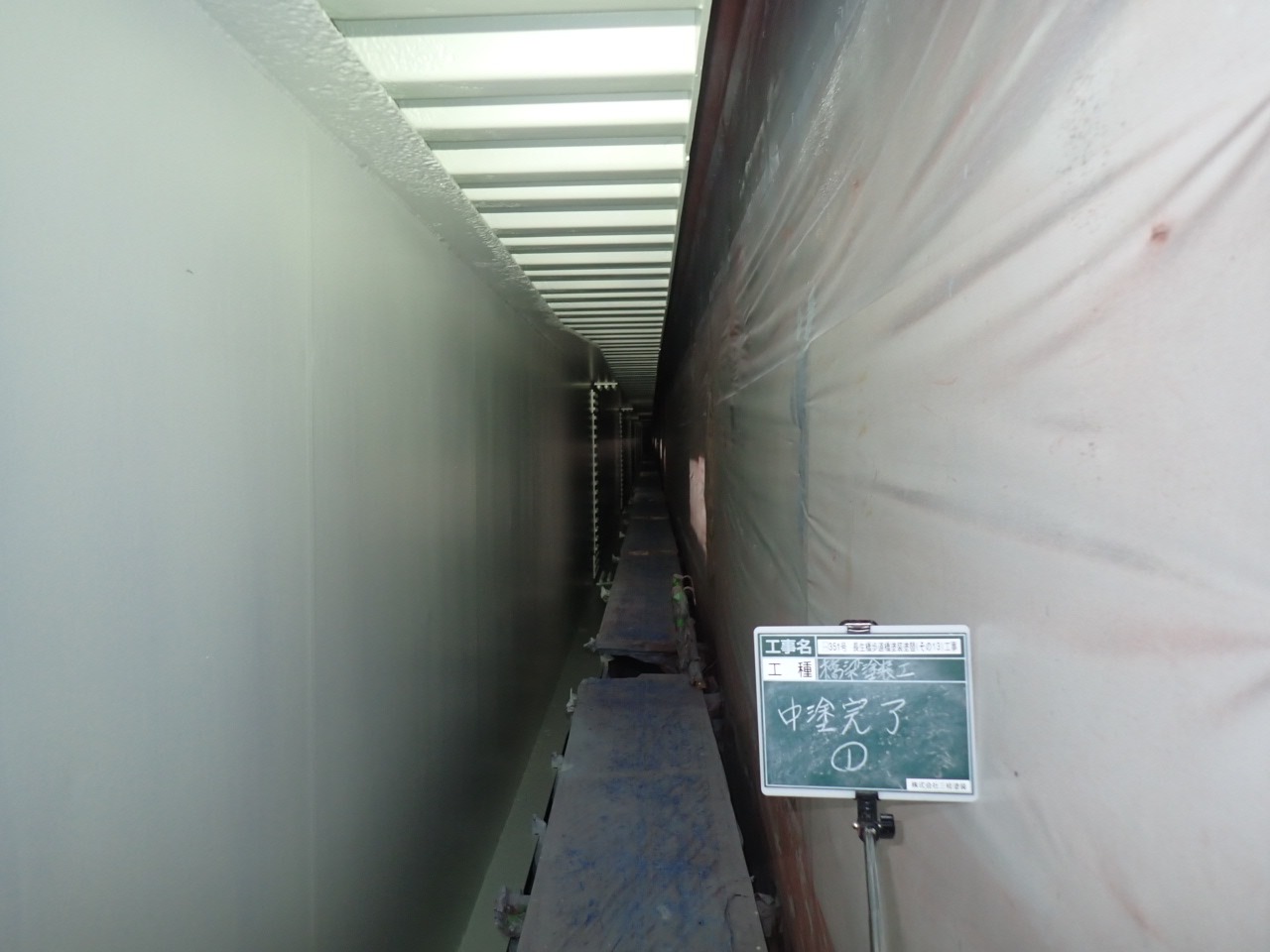

中塗状況(吹付)

中塗完了

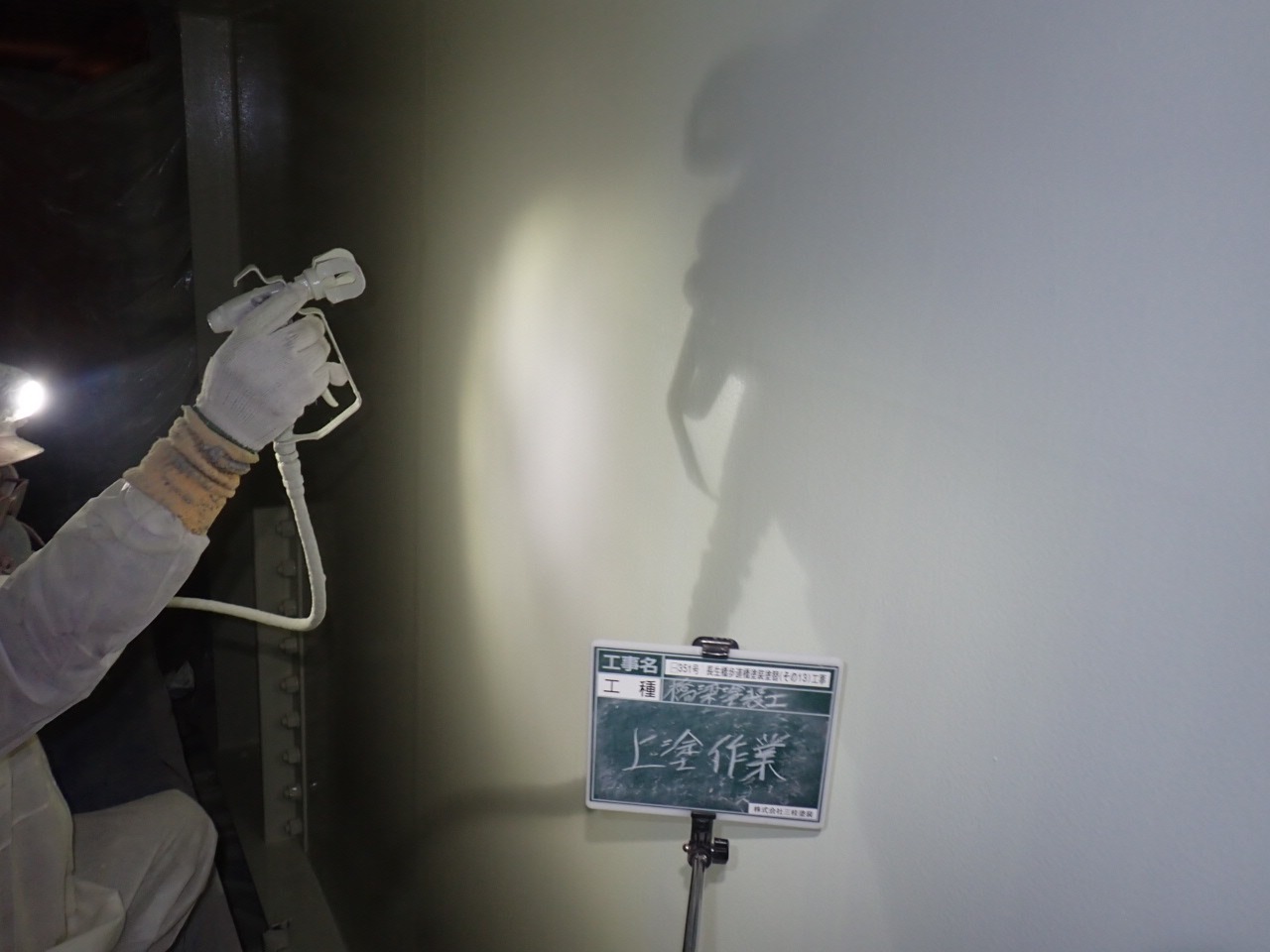

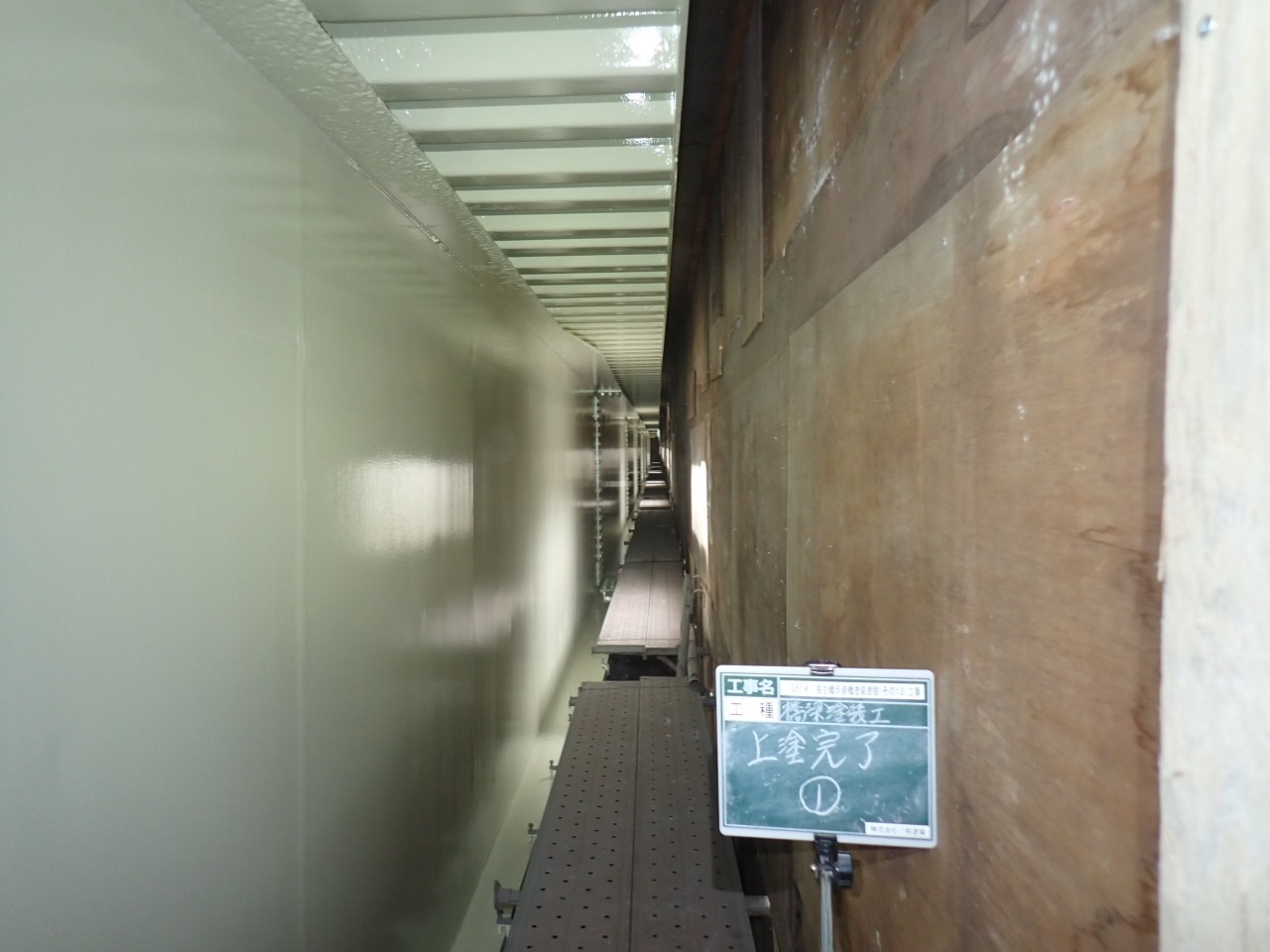

上塗状況(吹付)

上塗完了

2026年3月末 進捗状況

その13工事

3月より素地調整(ブラスト)作業を開始しましたが、3月末現在、素地調整(ブラスト)作業を完了し、塗装作業を進めています。
今現在、全5層塗装のうち1層目の防食下地塗を行っています。
歩道交通規制については、現在は行っておりませんが、張板防護がありますので、通行にはご注意ください。
ご迷惑をお掛けしますが、ご理解・ご協力の程、何卒よろしくお願いいたします。

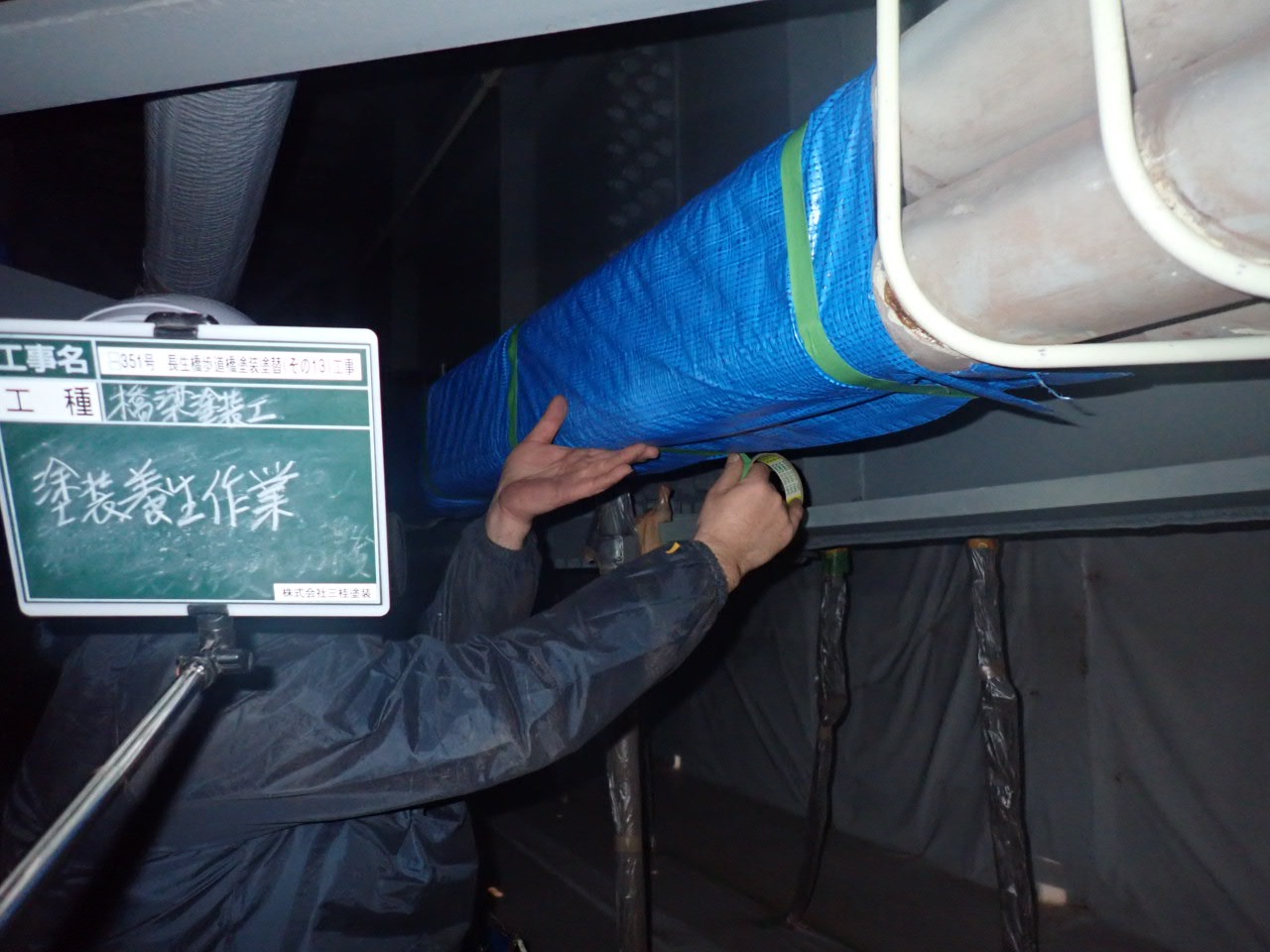

塗装養生作業

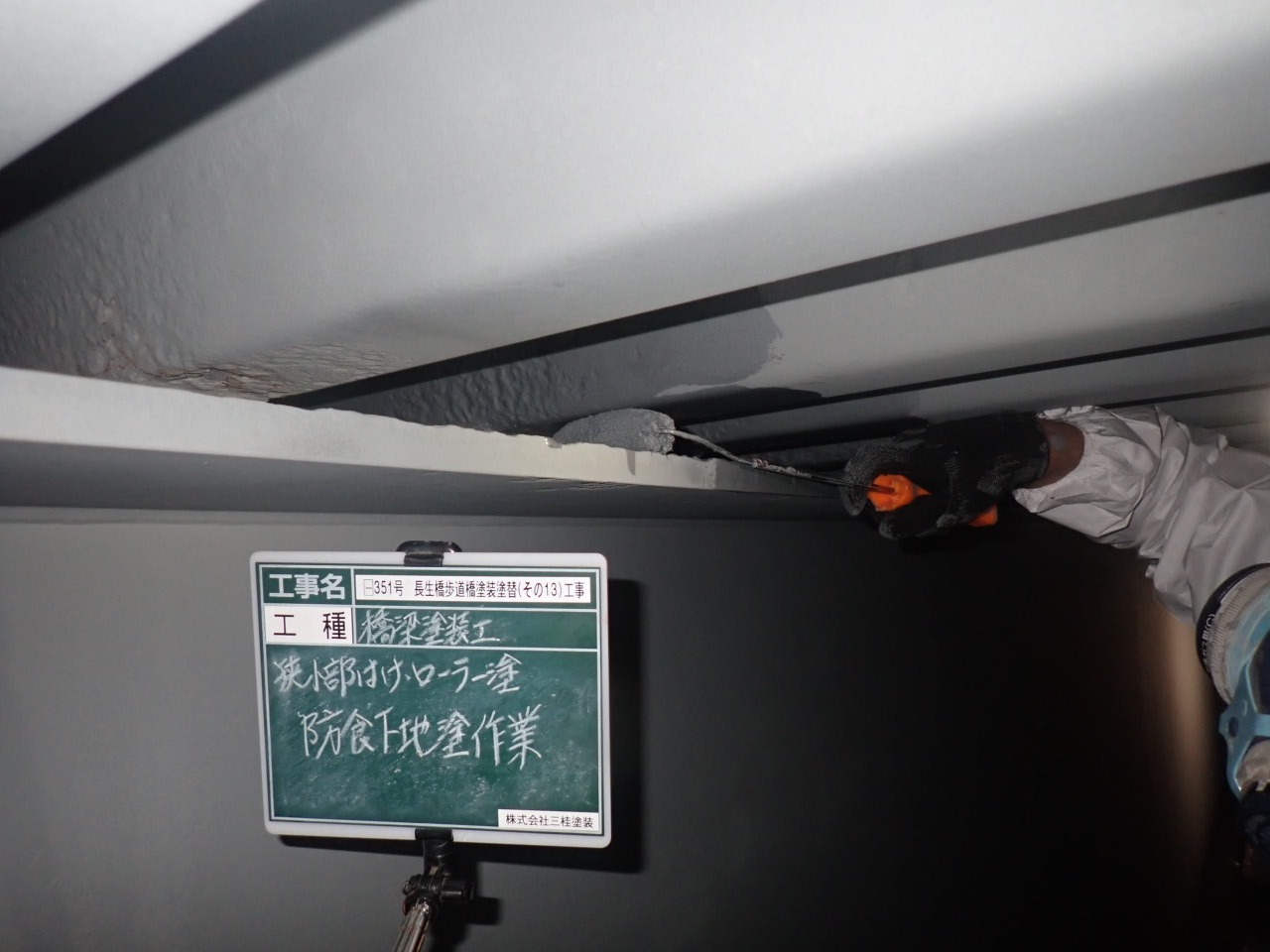

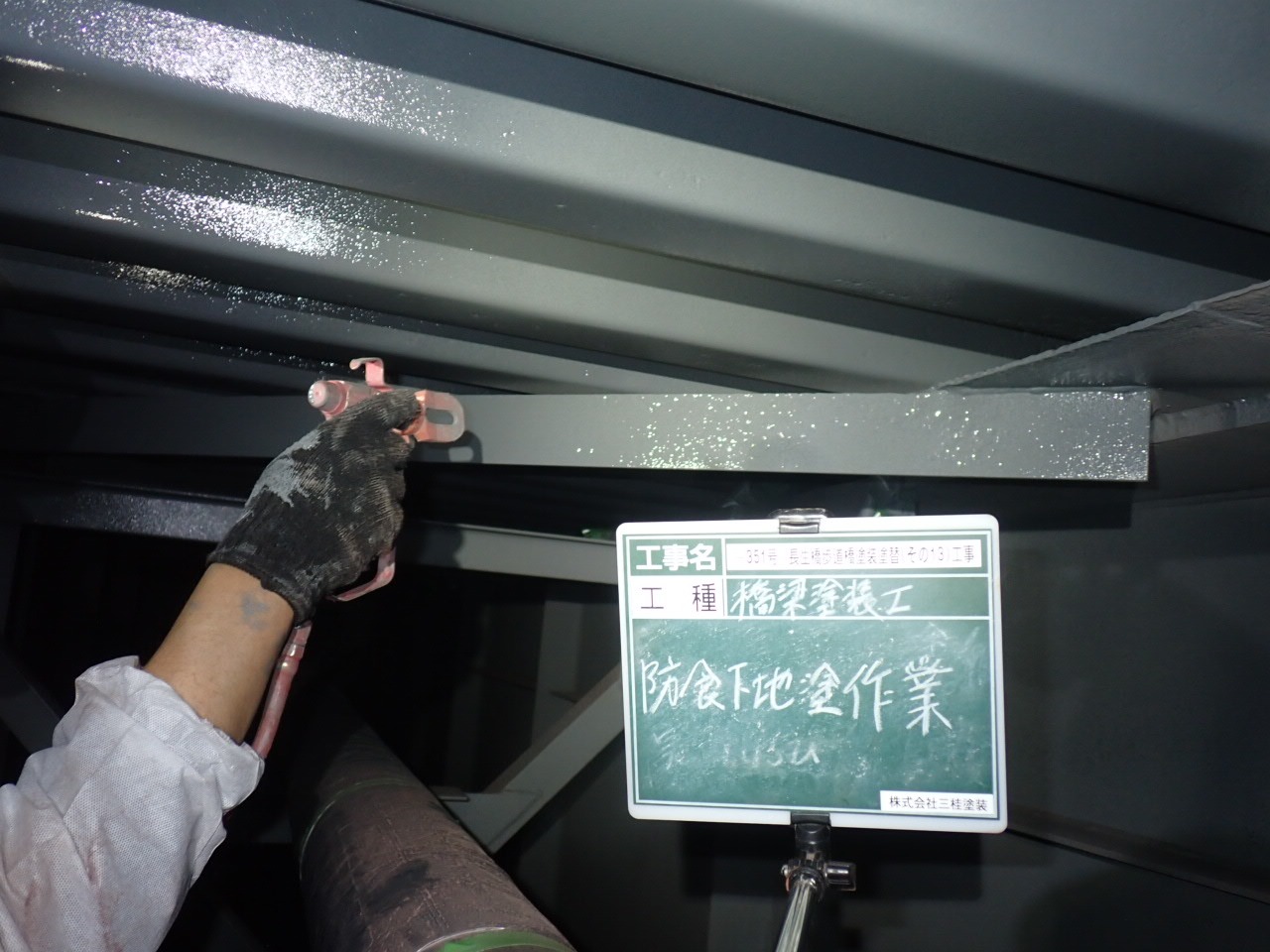

防食下地塗状況(狭小部はけ・ローラー塗)

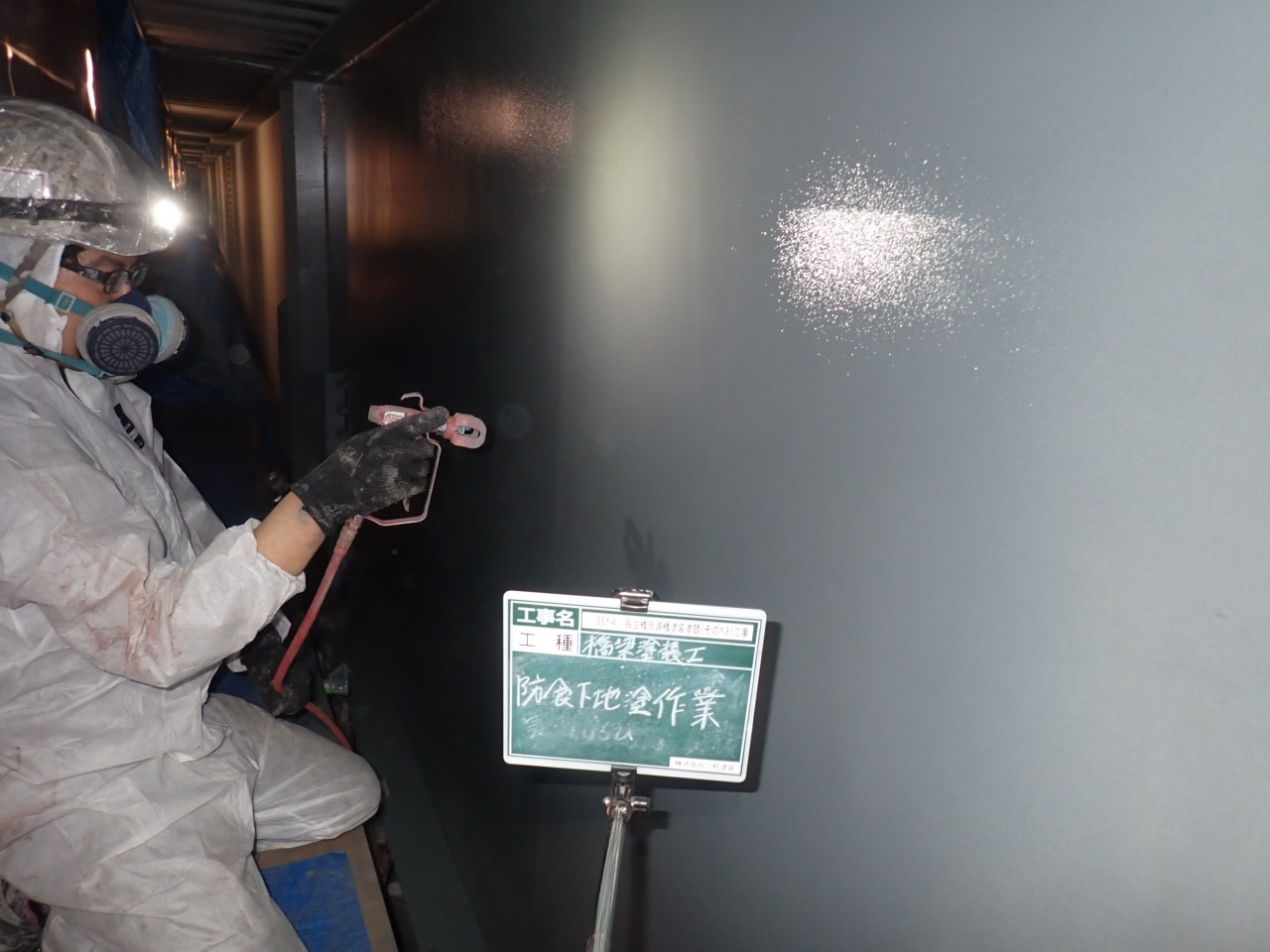

防食下地塗状況(吹付)

防食下地塗状況(吹付)

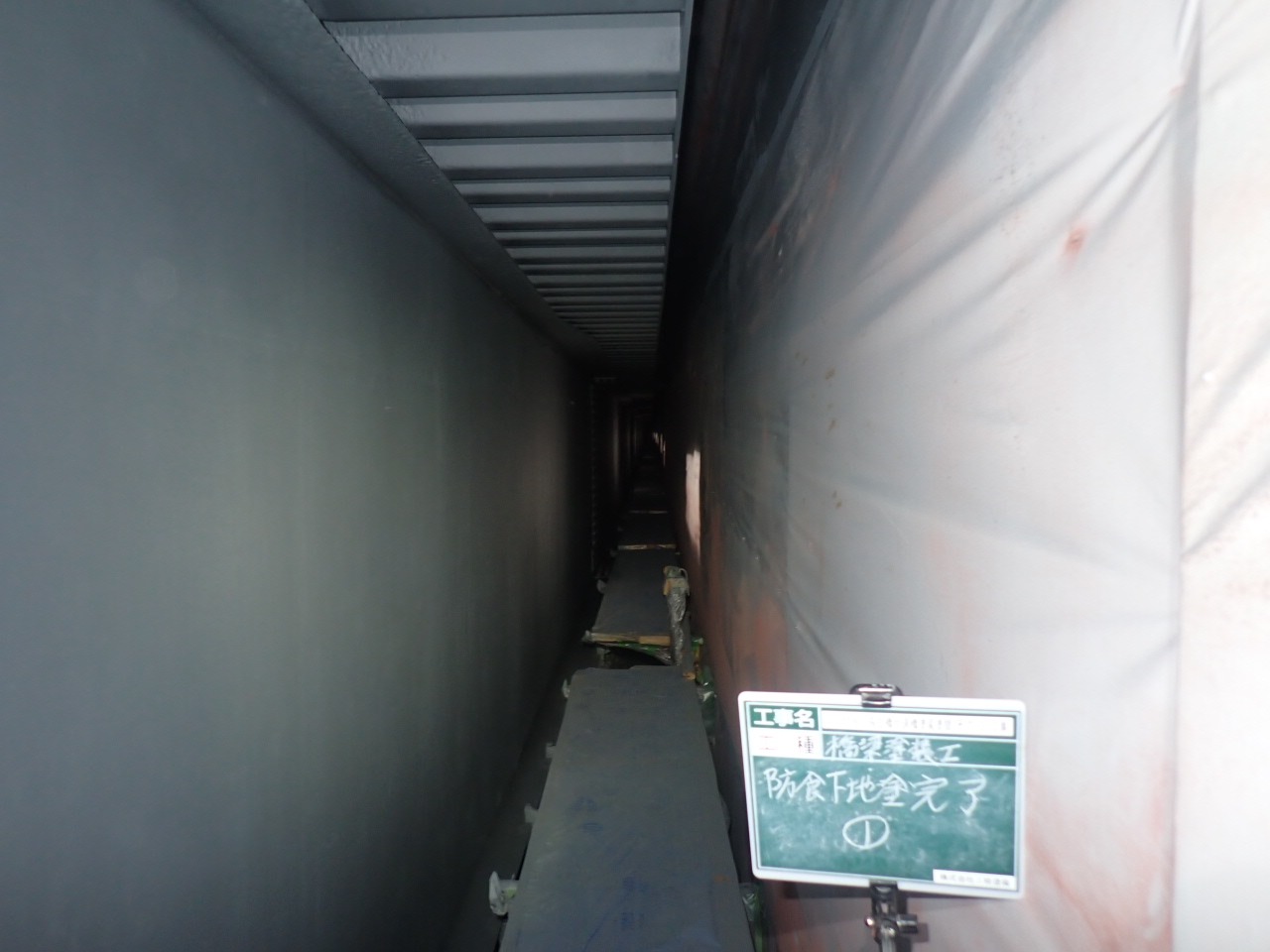

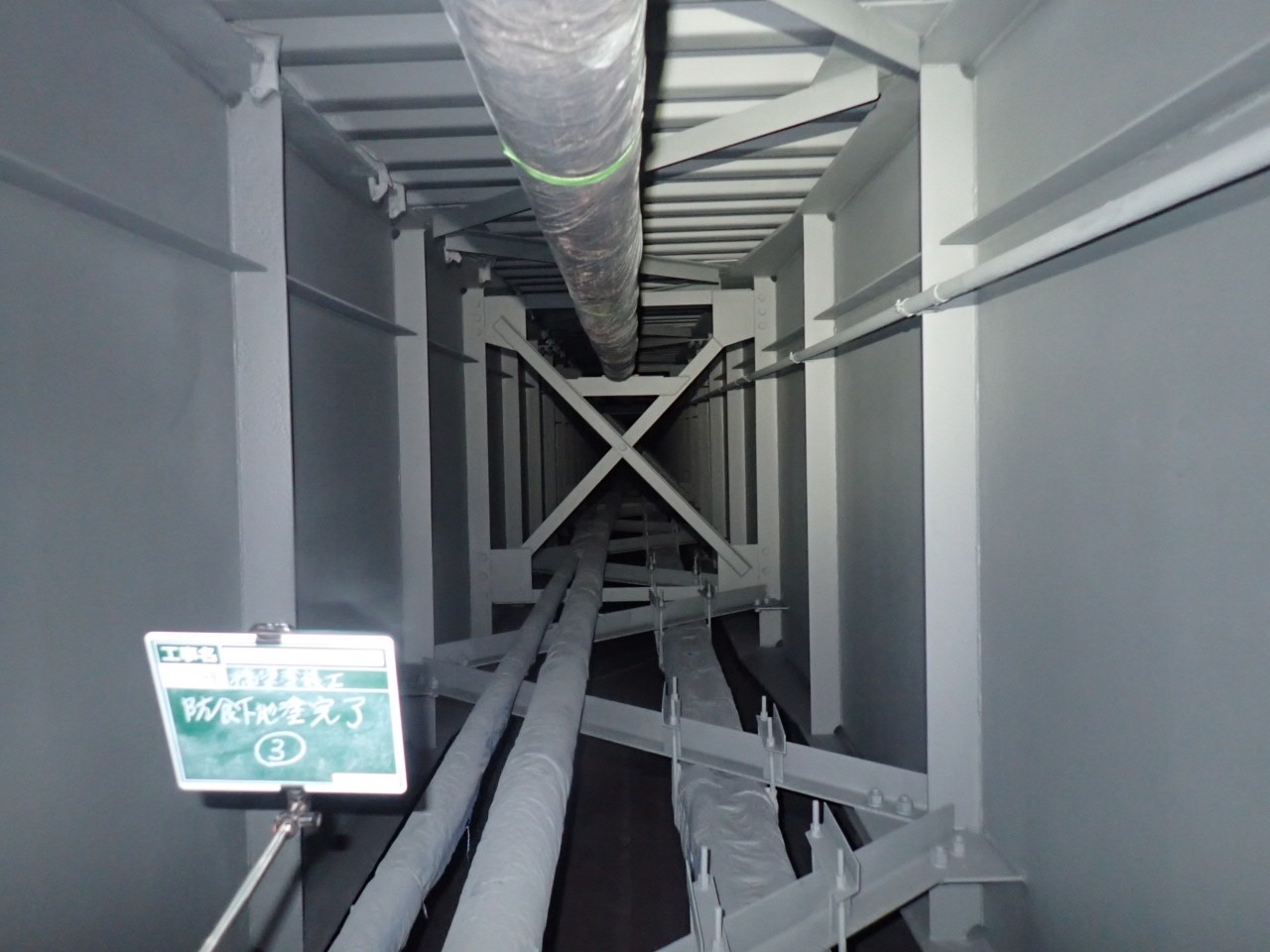

防食下地塗完了

防食下地塗完了

2026年2月末 進捗状況

その13工事

1月末に工事の準備を始めて、大雪により作業開始が少し遅れましたが、無事足場設置完了しました。
2月末現在、素地調整(ブラスト)作業の準備を進めており、3月より素地調整(ブラスト)作業を開始します。
素地調整(ブラスト)作業中は、少し大きな音が出ます。
また、歩道交通規制については、足場設置完了した現在は行っておりませんが、張板防護がありますので、通行にはご注意ください。
ご迷惑をお掛けしますが、ご理解・ご協力の程、何卒よろしくお願いいたします。

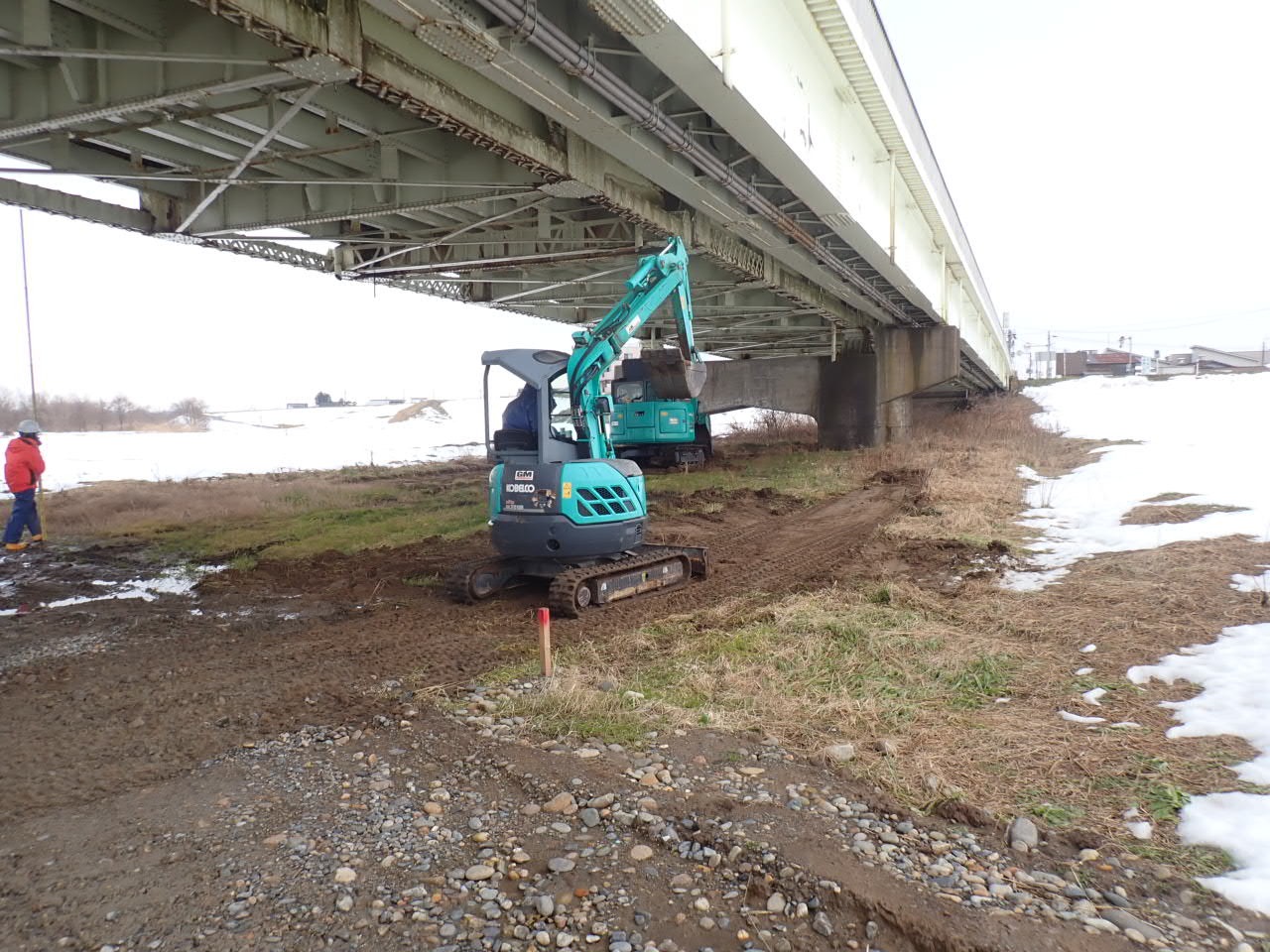

整地状況

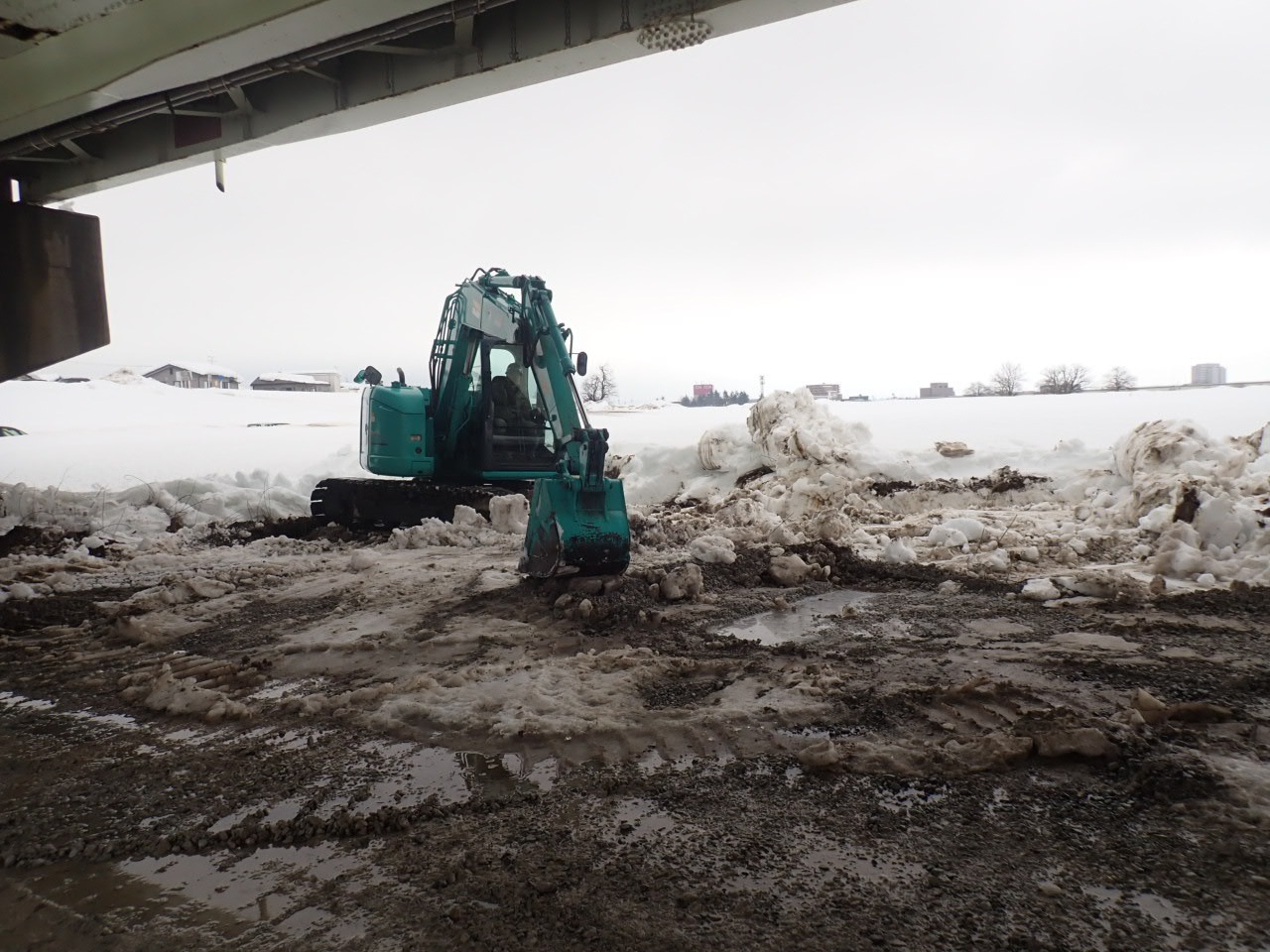

除雪状況

足場設置状況

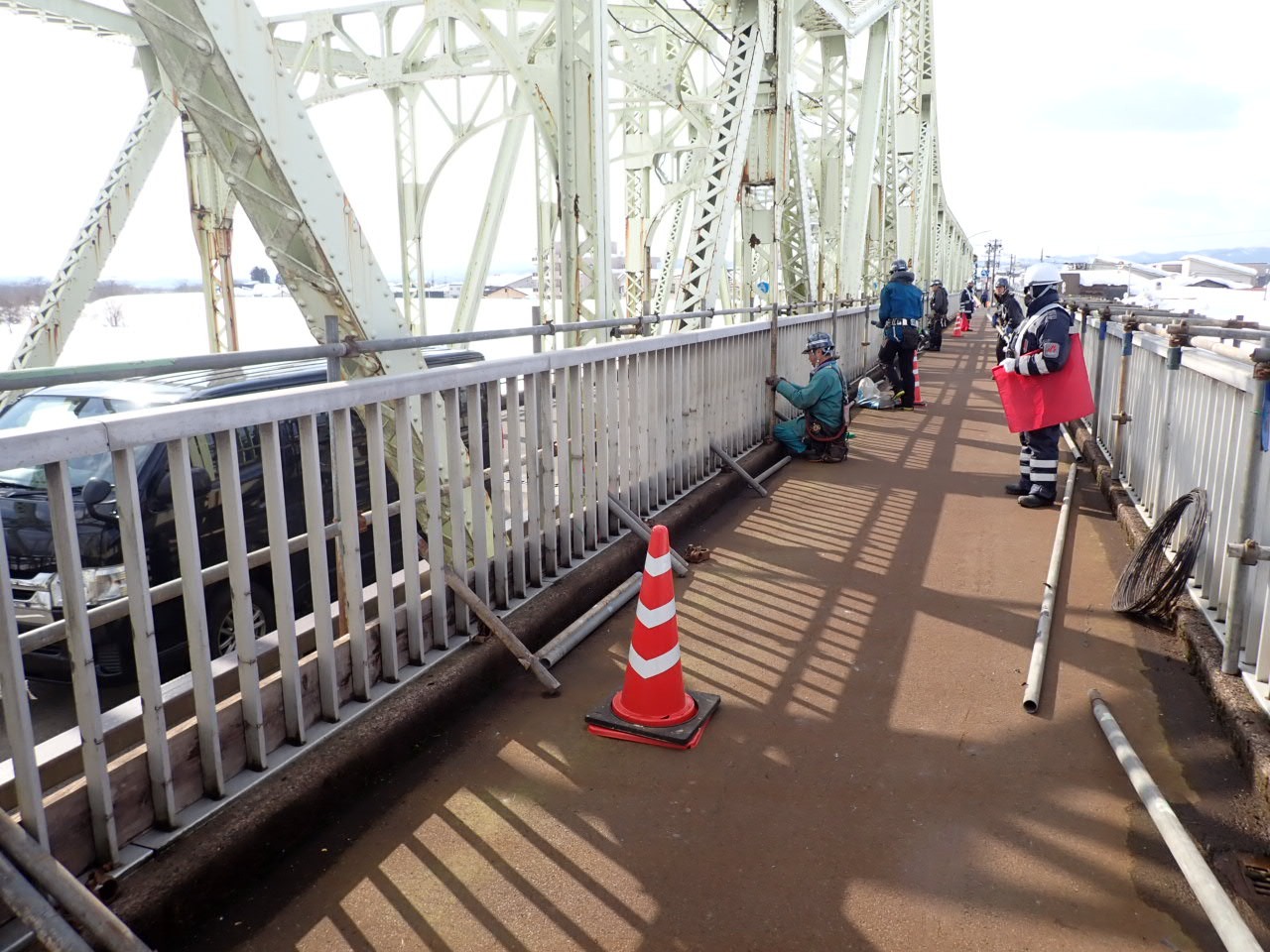

足場設置状況(歩道規制)

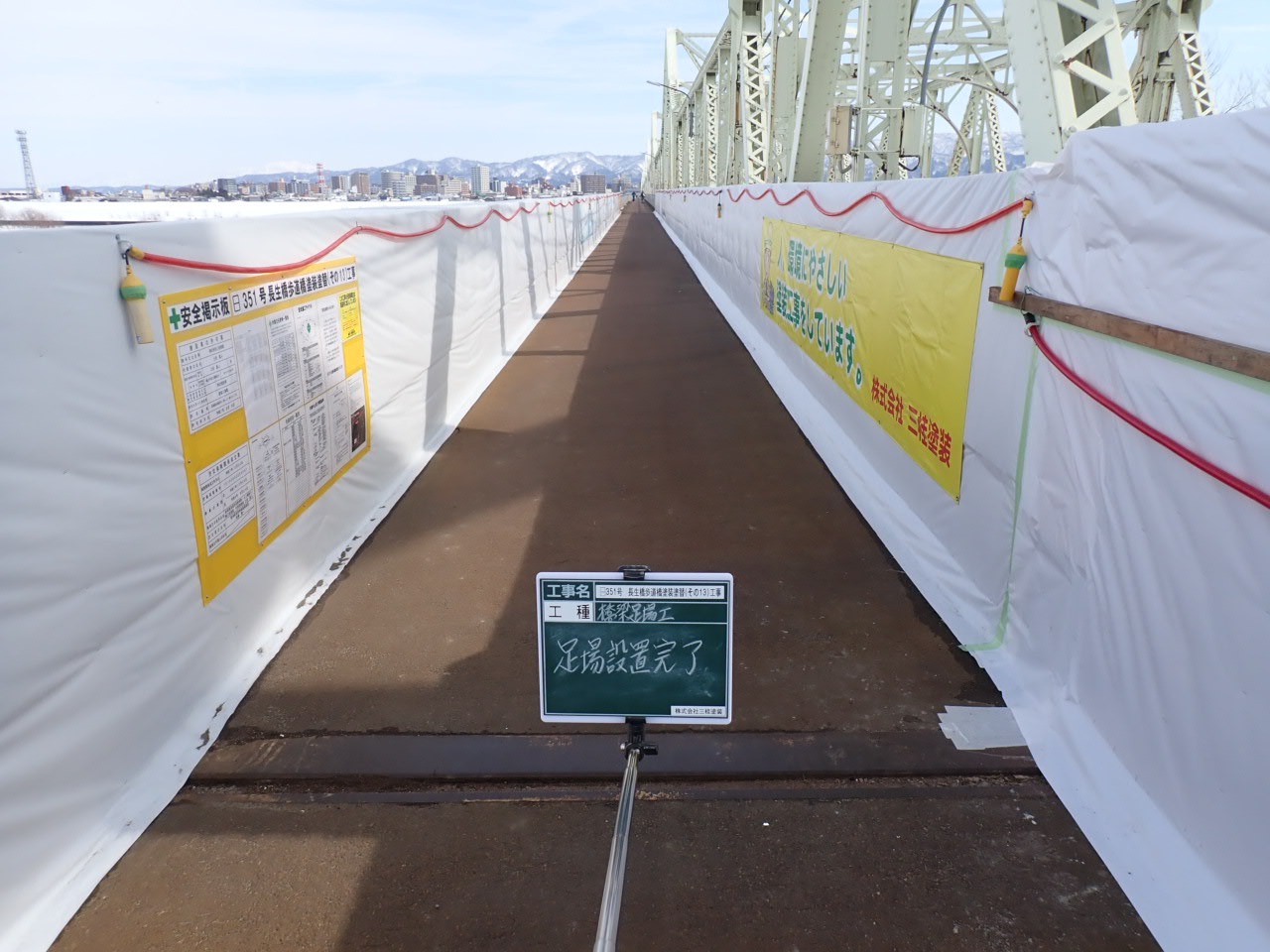

足場設置完了

足場設置完了

足場設置完了

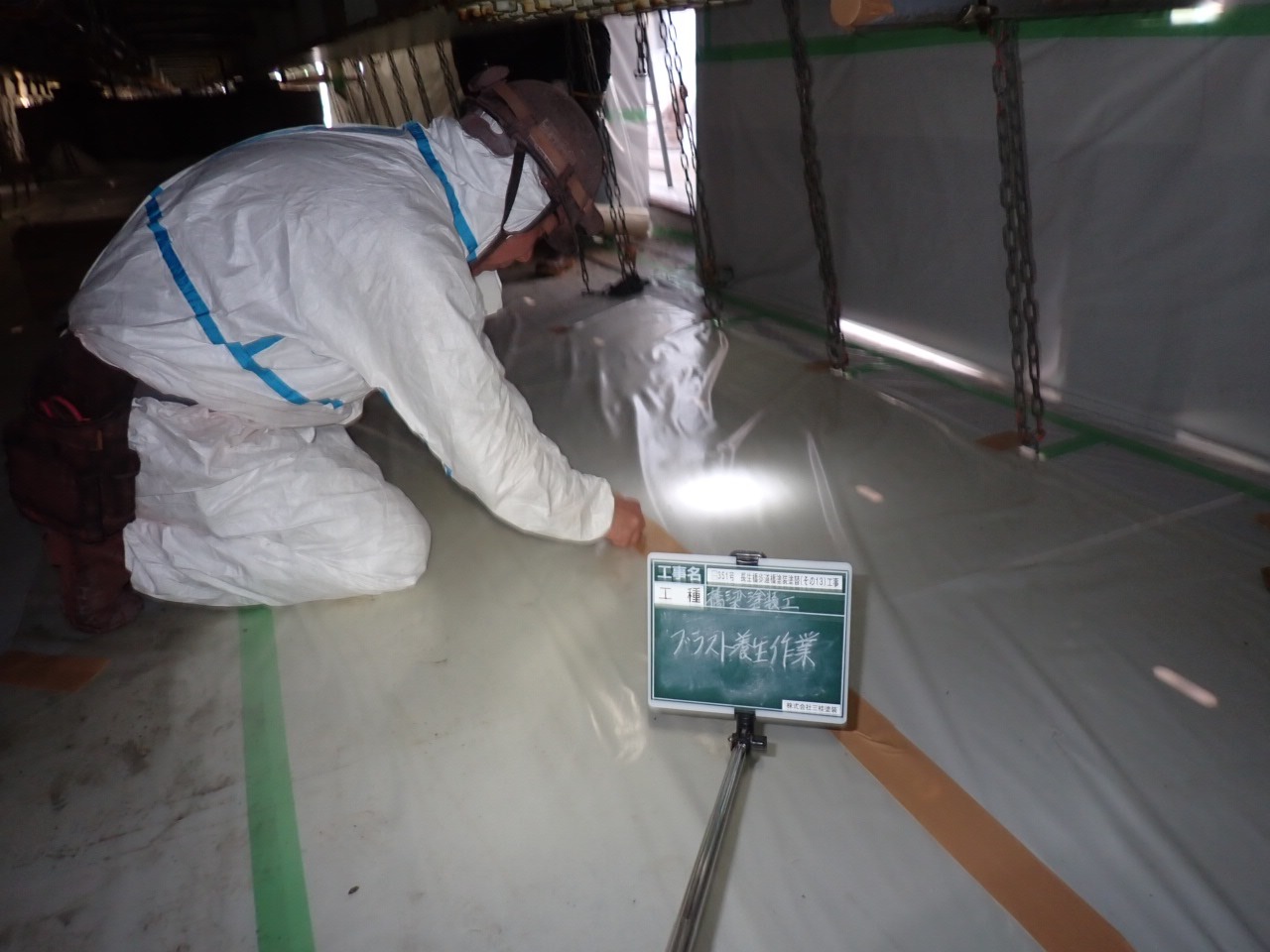

ブラスト養生状況

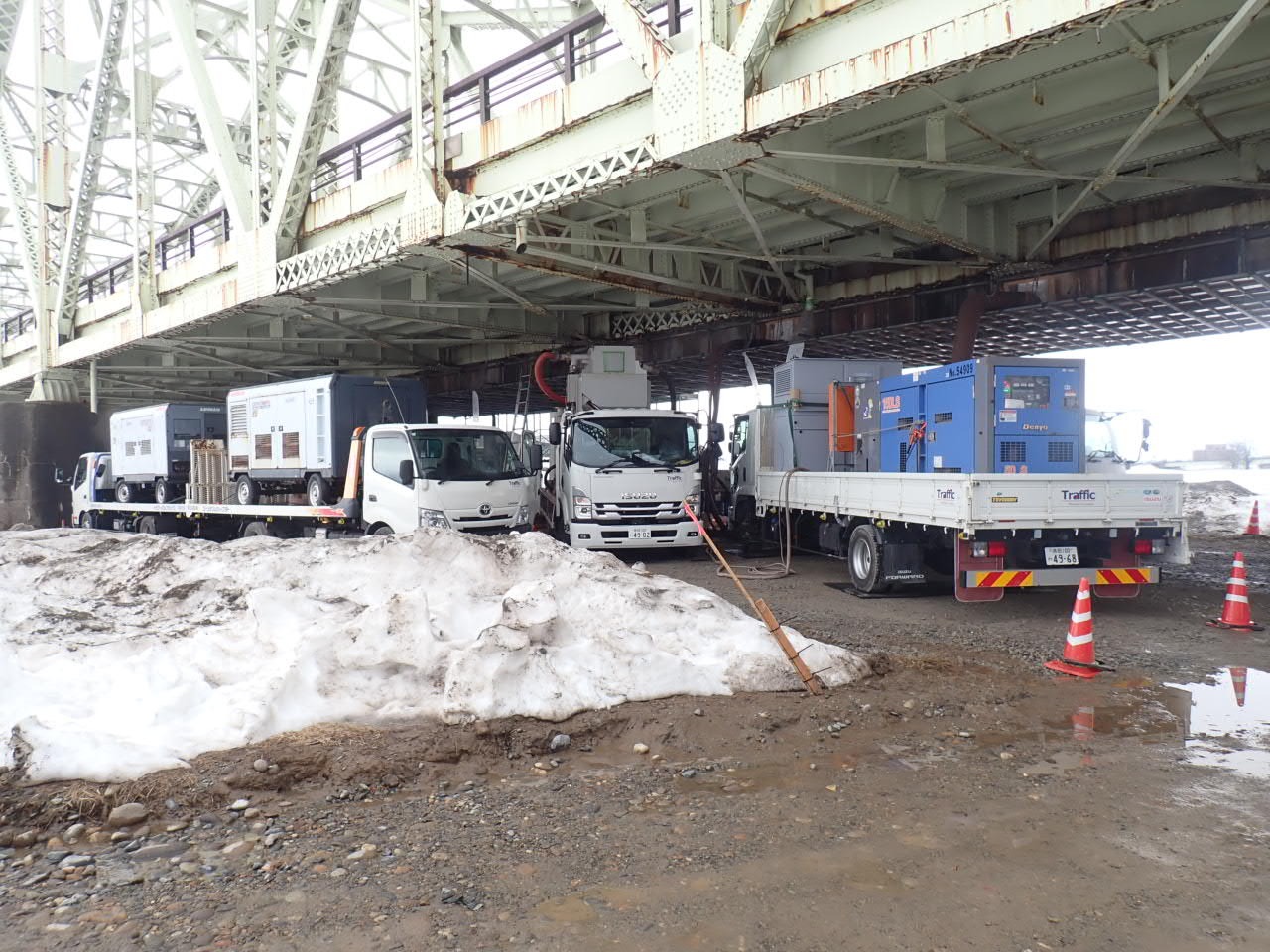

ブラスト車両設置状況

2025年12月 着手前

着手前の現場状況です。
順次作業を行わせていただきます。
今後とも当工事をよろしくお願いいたします。

P2側よりA1側を望む

A1側よりP2側を望む

その12工事

工事区間(A1~P1)

その13工事

工事区間(P1~P2)
